整体进度已达25%!东数西算算力中心项目提速建设
来源:天眼新闻  |  2024-08-15 09:28:28

  8月13日,贵安新区数谷大道的一处工地上,2个月前还是荒地的地方,现在已经修建起楼房。工人正在开展主体结构施工,挖掘机、运输车、破碎车等20余台机械设备忙碌作业,机器轰鸣声不绝于耳。该项目正以“一天一个样”的速度不断刷新建设进度。

整体进度已达25%!东数西算算力中心项目提速建设

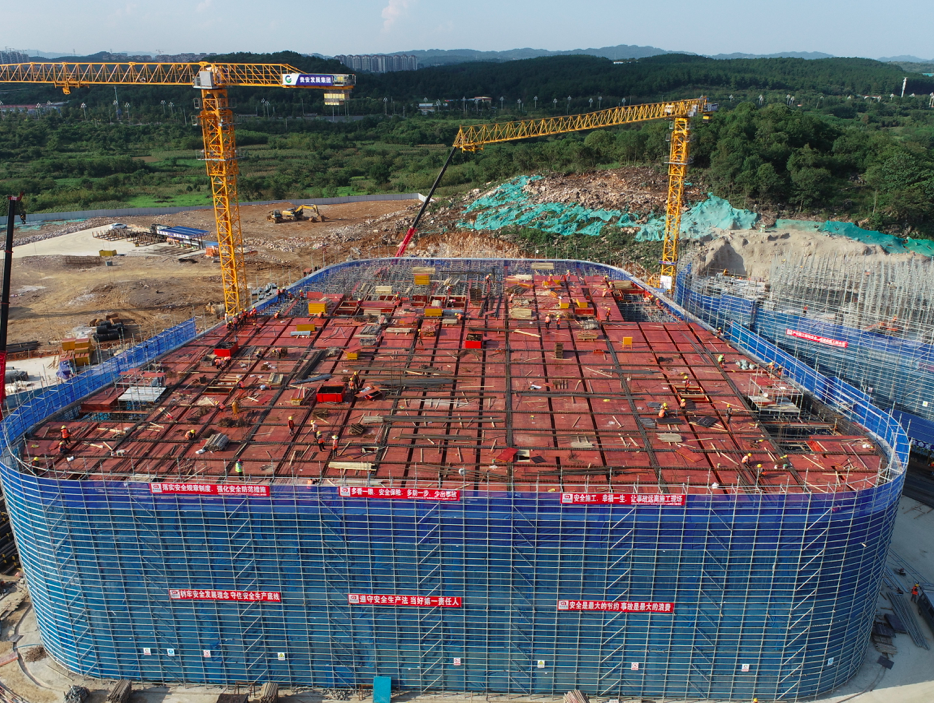

工人在开展主体结构施工

  这是东数西算贵安新区算力产业集群配套项目(EPC)总承包(二标)项目建设现场。作为贵州加快推进“东数西算”工程的重要载体,东数西算贵安新区算力产业集群配套项目分为起步区、发展区、拓展区。

  当前正在建设的是东数西算贵安新区算力产业集群配套(发展区)的建设内容之一——算力中心项目,主要建设算力基础设施,并配置相关设备及平台。算力中心项目由贵州贵安城投项目管理有限公司代建、贵州桥梁建设集团有限责任公司施工。

整体进度已达25%!东数西算算力中心项目提速建设

东数西算贵安新区算力产业集群配套项目(EPC)总承包(二标)项目建设现场

  “当前,项目上有近400人全力保障项目推进,其中施工人员超过350人,安全、质量和技术等管理人员超40人。”贵州桥梁建设集团负责该项目的常务副经理孙中富介绍,自5月开工以来,项目部坚持将安全放在第一位,持续狠抓质量和进度,开足马力全力以赴推动项目建设。

  记者现场看到,钢筋、混凝土等物料堆放在侧。“这些都是按项目计划准备的物资物料,确保我们项目稳步进行。”孙中富介绍,截至目前,项目土石方工程已完成95%,2栋建筑的地基基础已完成,进入主体结构施工环节。仅2个月左右的施工时间,项目整体进度已达25%左右。

  孙中富说,下一步,项目部将在安全生产和保障质量的前提下,进一步加强统筹调度,落实落细各项要素保障,有序加快项目施工,确保项目建设各环节衔接顺畅、高效运转,全力以赴推进项目建设,助力贵安新区实现“一年一个样、三年大变样”。(贵州日报天眼新闻记者 陈玲)

编辑:罗淼
最新推荐
新闻
文娱
体育
环创
城市
